Главная/ Блог/ Реконструкцию бассейна, когда ее выгодно делать

Реконструкцию бассейна, когда ее выгодно делать

04.07.2026 19 мин. чтения Блог СИВАС
Реконструкцию бассейна, когда ее выгодно делать
Содержание статьи
  1. Когда старый бассейн выгоднее модернизировать, а не демонтировать?
  2. Диагностика причин: течи швов, осадка чаши, устаревшая фильтрация — как найти источник проблем
  3. Экономика на цифрах: как посчитать TCO и окупаемость реконструкции бассейна
  4. Капремонт vs. строительство с нуля: сроки, бюджет, простои и риски по пунктам
  5. Инженерные апгрейды с максимальной отдачей: гидроизоляция, лайнер/мозаика, теплонасос, автоматика
  6. Где реконструкция особенно выгодна: бетонные чаши 10–20 лет, частные дома и отели, уличные и крытые
  7. Региональная специфика Юга: качество воды, климат и сезонность в Краснодаре, Ростове и Крыму
  8. Чеклист решения: 12 шагов реконструкции бассейна, сроки и ориентировочная смета
  9. Часто задаваемые вопросы

Самый затратный элемент бассейна — не чаша и не оборудование, а исправление чужих ошибок. Во многих случаях реконструкцию бассейна выгоднее нового строительства: монолит цел, геометрия держится, а проблемы — в гидроизоляции, облицовке и инженерии. Практика: перевод скиммера на перелив с лотками и баланс‑резервуаром; инъекционная герметизация трещин; футеровка ПВХ‑мембраной 1,5 мм вместо изношенной плитки; замена труб PN10 на PN16 и арматуры на клеевую; обновление фильтрации и автоматики дозирования. В Майкопе мы не раз выполняли реконструкцию бассейна и, сохраняя монолит 2000‑х, получали ресурс ещё на годы и прогнозируемую эксплуатацию.

Что разберём по делу: как принять решение оставить чашу — обследование (сканирование арматуры, молоток Шмидта, карбонатизация) и оценка ремонтопригодности; что входит в проект реконструкции бассейна — альбом узлов (примыкания к закладным, фланцы форсунок, лотки перелива, деформационные швы), гидравлика и электрика; расчёт бюджета по узлам и срокам для действующих отелей и частных СПА в Ростове‑на‑Дону, Крыму и Майкопе.

Почему важно сейчас: из‑за курсовой волатильности и удлинённых поставок новое строительство менее предсказуемо; бетон, мозаика и нержавейка дорожают, а многие чаши пригодны к восстановлению — это экономит бюджет и месяцы графика. Реконструкция позволяет уйти от мокрых процессов в холодный период и снизить риск остановки комплекса в сезон. Для частных домов это шанс обновить технологию — энергоэффективные насосы, теплообменники под тепловой насос, солевой хлоратор — без демонтажа монолита.
СИВАС: проектирование и строительство премиальных бассейнов, бань, саун и хаммамов под ключ; Краснодар и край, Ростов‑на‑Дону, Крым. Смета, гарантия, оборудование и сервис. +7 (900) 278‑02‑00.

Когда старый бассейн выгоднее модернизировать, а не демонтировать?

Вопрос: Какие признаки подсказывают, что выгоднее модернизировать?

Ответ: Чаша держит форму, швы не расходятся, трещины волосные и без подвижки. Потери воды близки к испарению; опрессовка показывает локальные течи в закладных — форсунках, нишах, скиммерах. В такой ситуации делаем реконструкцию бассейна: меняем закладные на AISI‑316, инъектируем трещины ПУ‑гелями, наносим двухкомпонентную обмазку, укладываем ПВХ‑лайнер 1,5 мм или плитку на эпоксидной фуге.

Вопрос: Какие еще сигналы «ремонт, не снос»?

Ответ: «Пустой» звук под плиткой, коррозия в нишах, разрушенные переливные лотки, шум и прожорливость насосов без ЧРП. Решение: новые фильтры со стеклянной загрузкой, тихие насосы с частотником, ревизия труб ПВХ‑U/PP‑R, настройка гидравлики. По практике СИВАС в Краснодаре и Ростове это дешевле, чем демонтаж и новый котлован.

Вопрос: Когда обязателен проект реконструкции бассейна?

Ответ: При смене гидравлики: переход со скиммера на перелив, перенос ИТП, добавление противотока и аттракционов. Требуются расчеты дебитов и потерь, подбор диаметров, привязка к чаше. Такие проекты выполняем в крае, Крыму и Майкопе.

Вопрос: Пример из практики?

Ответ: Завершали реконструкцию бассейна в Майкопе: чаша 8×4 м, трещины по стыку «дно‑стена», течи в трех нишах. Инъектировали ПУ‑смолы, заменили 9 закладных, усилили лоток ПВХ‑профилем, обновили обмазочную гидроизоляцию, уложили лайнер. Объект запустили через две недели — снос не потребовался.

Вопрос: Когда демонтаж оправдан?

Ответ: Просадка основания, расползание конструктивных трещин со сдвигом кромок, карбонизация глубже защитного слоя, сквозная коррозия выпусков, потеря геометрии. Здесь экономичнее новое строительство.

Вопрос: Что дает модернизация помимо герметичности?

Ответ: Экономию эксплуатации: частотное управление насосами, теплообменник или тепловой насос, автоматизация pH/RedOx, накрывное полотно. По опыту реконструкции плавательных бассейнов инженерная часть окупается за сезон‑два. СИВАС выполняет строительство и реконструкцию бассейнов под ключ: смета, гарантия, оборудование и сервис, +7 (900) 278‑02‑00.

Акция
3D Дизайн-проект
в подарок!
При заключении договора на строительство мы бесплатно разработаем детальный архитектурный проект и визуализацию вашей будущей зоны комфорта.
За 3 дня
Гарантия
Получить расчёт
Оставьте заявку — перезвоним в течение 15 минут
Введите корректный номер телефона
Или напишите:

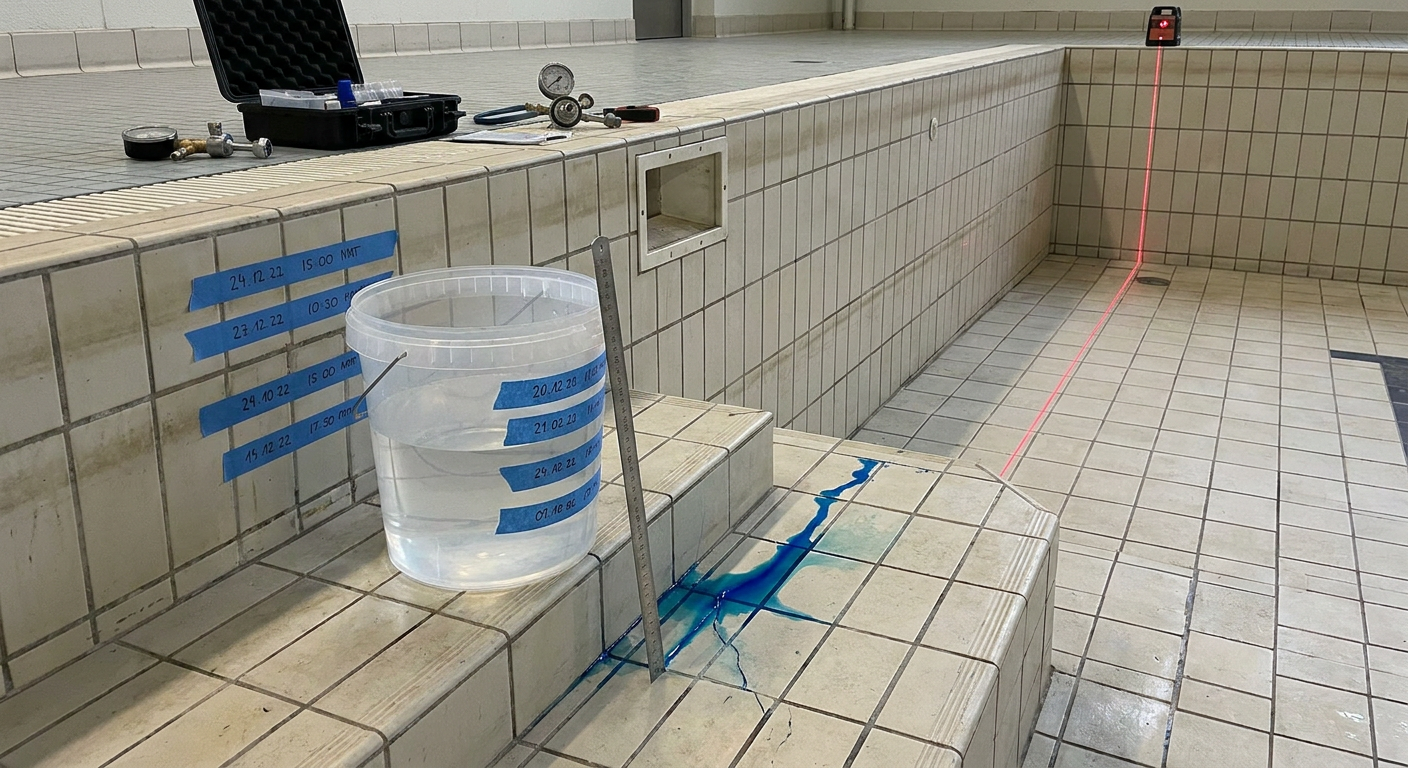

Диагностика причин: течи швов, осадка чаши, устаревшая фильтрация — как найти источник проблем

Алгоритм обследования

Для решения о реконструкции бассейна фиксируем три блока: герметичность, геометрию, фильтрацию. Старт — водный баланс. “Бакет‑тест”: сравниваем падение уровня в чаше и в контрольном ведре. Разница свыше 2–3 мм/сут означает утечку. Далее — опрессовка сетей 1,5 бар, выдержка 30–60 мин; падение более 0,1 бар подтверждает дефект линии. По швам — тест красителем и вакуум‑бокс 200–300 мбар на участках облицовки и примыканий.

Осадка чаши: нивелируем борт лазером; перепад более 6 мм на 10 м — признак деформации. Ставим маяки на трещины, контролируем раскрытие 7–14 дней; рост >0,1 мм — активный процесс. Пустоты под плитой находим георадаром 600–900 МГц или ударно‑импульсной диагностикой: провалы сигнала указывают на отслоения основания.

Фильтрация: измеряем ΔP на фильтрах до/после промывки; стойкое >0,8 бар — заиливание или канализация потока. Считаем скорость v=Q/A: для песчаной среды рабочие 15–20 м/ч, при 28–35 м/ч фильтры малы. Контролируем мутность (<0,5 NTU), ORP (>700 мВ при свободном хлоре 0,3–0,6 мг/л) и время оборота T=V/Q (частные 4–6 ч, СПА 0,5–1 ч). Эти метрики показывают, нужна ли реконструкцию бассейна ограничить модернизацией оборудования.

  • Краснодар, частный 8×4 м: лишние 12 мм/сут. Краситель отметил подсос в деформационном шве. Решение: замена ПВХ‑гидрошпонки 240 мм, инъекция ПУ‑смолой, локальная переклейка мозаики. Потери исчезли.
  • Ростов‑на‑Дону, 25 м: перепад борта 14 мм, трещина 0,4 мм. Георадар выявил пустоты под пятами. Инъекции микроцемента 0,2–0,3 л/мин, восстановление шва — нивелировка в допуске.
  • Реконструкция бассейна в Майкопе, СПА 30 м³: Q=45 м³/ч, два фильтра D=900 — v≈28 м/ч. Поставили третий фильтр D=750, стеклянную загрузку, частотник. T=3,8 ч, мутность 0,2 NTU.
СимптомМетодПорогВывод
Падение уровняБакет‑тест, опрессовка>3 мм/сут; >0,1 бар за 60 минУтечка в трубопроводе/чаше
Мокрые швы, пятнаКраситель, вакуум‑боксЛокальный подсос фиксируетсяДефект шва/облицовки
Перекос борта, трещиныНивелир, маяки, ГПР>6 мм/10 м; >0,1 мм/2 неделиОсадка основания
Мутность, “цветение”ΔP, v, NTU, ORP, Tv>20 м/ч; ΔP>0,8 бар; NTU>0,5Недостаточная фильтрация

Итог обследования — дефектная ведомость и технико‑экономическое обоснование. На их основе выполняем проект реконструкции бассейна: где достаточно инъектирования и шовных лент, где требуется усиление плиты и модернизация насосно‑фильтровального блока. Такой подход позволяет выбирать строительство и реконструкцию бассейнов рационально по бюджету и срокам. СИВАС выполняет обследование и реконструкцию бассейна под ключ в Краснодаре, крае, Ростове и Крыму. Консультация: +7 (900) 278-02-00.

Диагностика причин: течи швов, осадка чаши, устаревшая фильтрация — как найти источник проблем

Экономика на цифрах: как посчитать TCO и окупаемость реконструкции бассейна

Переходим к цифрам: считаем полную стоимость владения и окупаемость модернизации. Сначала — типовые ошибки, из‑за которых расчёт и решение уходят в минус.

  • Считают только CAPEX, забывают OPEX. Кейс: поставили «пожёстче» насос — +6–8 кВт и лишние ~140 тыс./год по тарифу; сметная экономия исчезла.
  • Не закладывают простой. Для СПА день остановки — потеря выручки и повторный пуск систем; в TCO реконструкции плавательных бассейнов это отдельная строка.
  • Принимают одинаковый ресурс материалов. ПВХ‑плёнка требует подварок через 5–7 лет; эпоксидная плитка живёт дольше — учитывайте будущие ремонты.
  • Химию и промывки считают «на глаз». Стеклянная загрузка и дисковые фильтры сокращают воду и энергозатраты — прямые рубли в OPEX.
  • Игнорируют теплопотери и испарение. Без покрытия и осушителя растёт влажность, нагрузка на вентиляцию и нагрев — окупаемость реконструкции бассейна страдает.

Корректная формула: TCO = CAPEX (работы, материалы) + OPEX (электроэнергия, вода, реагенты, сервис, ремонты, простой) − остаточная стоимость на горизонте 10–15 лет. Окупаемость — срок, когда дисконтированные ежегодные экономии покрывают вложения; ставку дисконтирования берём как цену капитала или доходность альтернатив.

  • Снимаем фактические замеры: счётчики и логгеры на насосах, нагреве, осушителе. По режимам считаем кВт·ч и м³/сутки — базу OPEX.
  • Снижаем теплопотери: покрытие/роллет, баланс теплообменника или теплового насоса, расчёт испарения. На чаше 12×4 м крышка дала −30% тепла за сезон.
  • Оптимизируем гидрохимию: стеклянная загрузка, дозирование по редокс и pH, меньше промывок — ниже расход воды и реагентов, ниже износ насосов и арматуры.
  • Автоматизация: частотники на циркуляции, погодозависимое управление вентиляцией, нормальная даталогика. В реконструкции бассейна в Майкопе VFD сократил потребление на 25–35%; окупаемость 1,5–3 года.

Дальше — сценарное сравнение: ничего не делать, модернизировать, строить новый, с учётом демонтажа и остаточной стоимости. Строительство и реконструкция бассейнов считаем так: сначала цифры, потом решение. СИВАС ведёт реконструкцию бассейна под ключ в Краснодаре, крае, Ростове‑на‑Дону и Крыму; консультация: +7 (900) 278-02-00.

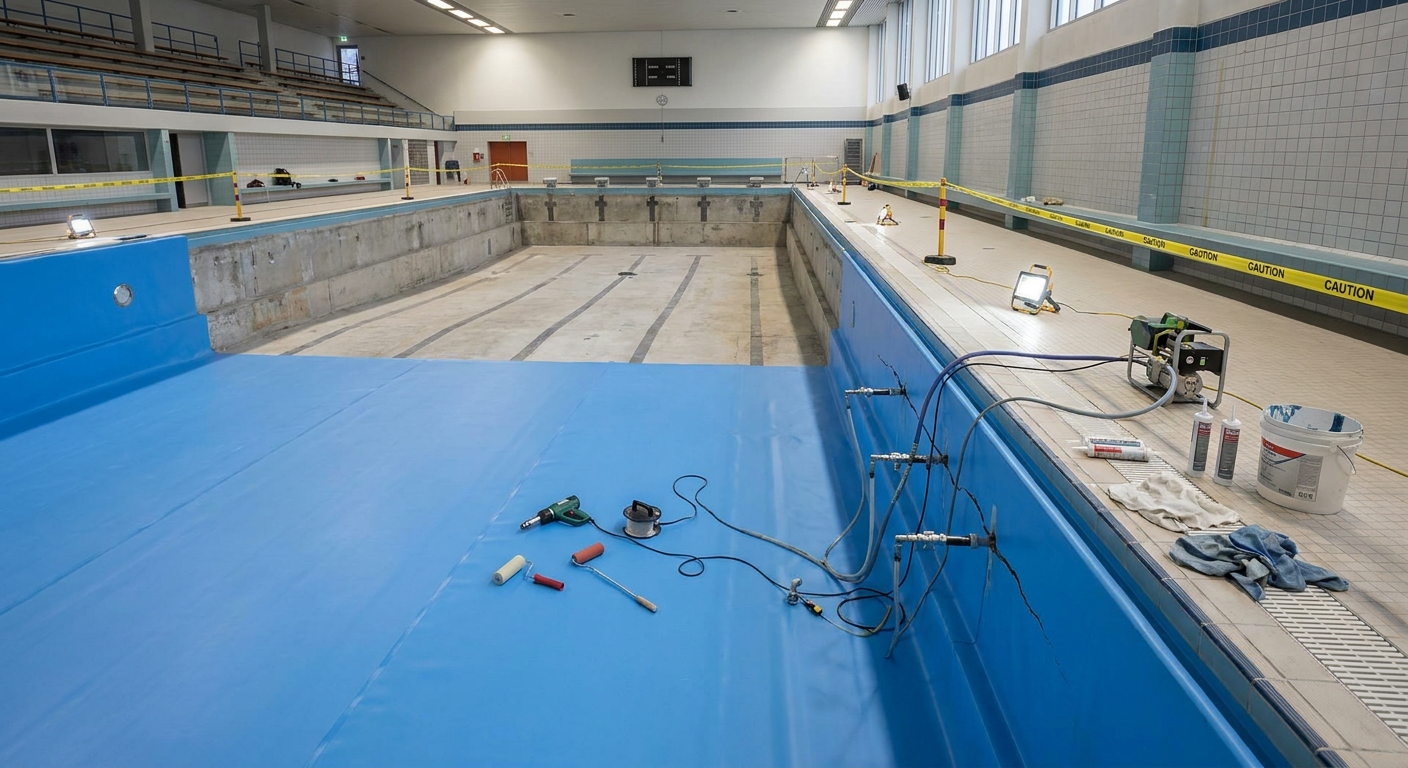

Капремонт vs. строительство с нуля: сроки, бюджет, простои и риски по пунктам

После расчётов выбираем формат работ по четырём критериям: сроки, бюджет, простой, риски. Цель — удержать эксплуатацию без лишних затрат и пауз.

  1. Сроки. Капремонт — межсезонье: работаем по существующей чаше, без котлована. Пример: ПВХ‑лайнер и инъекции — запуск по плану. Новая стройка тянет земляные работы и согласования.
  2. Бюджет. В реконструкции бассейна сохраняем бетон и закладные; траты — мембрана, фильтрация, дозирование, баланс‑бак. С нуля платите за геологию, котлован, монолит и полную обвязку.
  3. Простой. Для СПА и отелей важен график. В Майкопе при реконструкции закрывали чашу по секциям, машинзал — ночью; соседние зоны работали.
  4. Риски. Капремонт: коррозия закладных, усталые трубы, слабые швы. Новая стройка: геология, соседние сети, дренаж. Управление — обследование, вскрытия, контроль узлов до отделки.

Пошаговый план для капремонта:

  1. Обследование чаши и машинзала; гидроиспытания контуров.
  2. Разметка вскрытий, проверка закладных и труб.
  3. Проект реконструкции бассейна: узлы, мембрана, схемы.
  4. Согласование оборудования: производительность, гидравлика.
  5. Демонтаж, шлифовка, грунтование, подготовка примыканий.
  6. Гидроизоляция для реконструкции плавательных бассейнов: фланцы, ленты, инъекции.
  7. Монтаж фильтров, УФ/озон, автоматики; обвязка без «мертвых» зон.
  8. Пусконаладка, обучение, регламент сервиса и контрольные замеры.

Типичные риски и как их закрыть: не начинать отделку до устранения причин протечек; не экономить на баланс‑баке и доступе к машинзалу; не занижать диаметры — иначе кавитация и шум. Решение — вести реконструкцию бассейна по чек‑листу узлов и принимать объект после стабильных пробных запусков.

Акция
3D Дизайн-проект
в подарок!
При заключении договора на строительство мы бесплатно разработаем детальный архитектурный проект и визуализацию вашей будущей зоны комфорта.
За 3 дня
Гарантия
Получить расчёт
Оставьте заявку — перезвоним в течение 15 минут
Введите корректный номер телефона
Или напишите:
Капремонт vs. строительство с нуля: сроки, бюджет, простои и риски по пунктам

Инженерные апгрейды с максимальной отдачей: гидроизоляция, лайнер/мозаика, теплонасос, автоматика

Продолжаем по чек‑листу узлов. Объект в Ростове: открытый 8×4 м бетонный бассейн 2010 года — отслоения плитки, «гуляющий» хлор, холодная вода. За 14 дней: новая гидроизоляция и ПВХ‑лайнер 1,5 мм, инверторный «воздух‑вода» 14 кВт, pH/ORP‑дозирование и датчики потока. Результат: химия стабилизировалась, сезон продлили на месяц, эксплуатация дешевле на треть.

Гидроизоляция чаши

Максимальная отдача при реконструкции плавательных бассейнов — убираем подсосы и обратное давление воды. Работаем по узлам:

  • Инъекция трещин и швов ПУ‑смолой через пакеры; так закрываем вертикальные протечки у лестниц и ниш светильников.
  • Проникающая гидроизоляция по бетону, затем эластичная цементная мембрана в 2 слоя; между ней и лайнером — геотекстиль 300 г/м².
  • Закладные: ПВХ‑воротники, MS‑герметик, крепёж A2; деформационные швы — водостоп ПВХ и бандажи.

Лайнер или мозаика

Если основание кривое или влажное — лайнер экономичнее новой облицовки. Мозаику оставляем при идеальной геометрии и стабильной сухости.

  • Лайнер 1,5–2,0 мм с акриловым лаком; антислип на ступени, сварка горячим воздухом, контроль шва вакуум‑колоколом.
  • Мозаика — клей C2TES1, эпоксидная затирка, компенсационные швы через 3–4 м; узлы закладных — рамки из нержавейки.
  • Практика: на 11×5 м заменили мозаику на лайнер — ушли 90% трещин и высолов.

Теплонасос

Инвертор «воздух‑вода» с COP 4–6 при 26/15 °C. Для 60 м³ берём 12–16 кВт. Узлы:

  • Байпас с трёхходовым клапаном, титановый теплообменник, датчик протока; на улице — дренаж конденсата и антивиброопоры.
  • Теплоизоляция труб и жалюзи на зеркало — до 50% меньше потерь, значит ниже требуемая мощность.
  • Пример: Краснодар, 62 м³, 15 кВт и жалюзи — минус 40% потребления, окупаемость — два сезона.

Автоматика

Автоматика снимает ручной труд и нивелирует ошибки оператора.

  • pH/ORP‑контроллер, перистальтики, антихлор‑стоп; датчики уровня в баланс‑баке, реле протока, блокировка дозирования без циркуляции.
  • Солевой электролиз или УФ‑реактор при высокой нагрузке; промывка фильтра автоматическим клапаном с журналом событий.
  • Частотник на циркуляционном насосе, Modbus на контроллер; в проект реконструкции бассейна закладываем аварийный сценарий и удалённый мониторинг. В СИВАС узлы принимаем актами испытаний.

Итог: инженерные апгрейды дают максимальную отдачу в строительстве и реконструкции бассейнов, если узлы собраны правильно. Согласуйте проект реконструкции бассейна до закупки, просчитайте теплопотери и гидравлику и ведите реконструкцию бассейна по графику узлов. Для частных и коммерческих чаш это дешевле и быстрее нового строительства.

Где реконструкция особенно выгодна: бетонные чаши 10–20 лет, частные дома и отели, уличные и крытые

Проект реконструкции бассейна на руках — теперь важно понять, где он дает экономию. Максимальная отдача — бетонные чаши 10–20 лет, частные дома и отели, уличные и крытые. Разберем три заблуждения. Ключ — опора на существующие конструкции и инженерные коридоры, без вмешательства в основания и магистральные сети.

Миф: бетон старше 10 лет только под снос. Реальность: при целой геометрии и работающей арматуре чаша — актив. Достаточно склерометрии, двух вскрытий и проверки швов. В Краснодаре, чаше 15 лет, вместо демонтажа выбрали реконструкцию бассейна: торкрет 30 мм по бортам, перевязка одного деформационного шва, сохранены техпомещение и трассы — без земляных работ.

Миф: в отеле дешевле построить новый рядом. Реальность: участок, сети и согласования удорожают новострой. Реконструкция плавательных бассейнов в гостиницах позволяет оставить балансную емкость, техподполье и шахты осушения. В Ростове-на-Дону на крытом 25×8 м работу вели очередями в межсезонье — СПА не закрывался полностью.

Миф: уличную чашу после 10 лет рвет мороз — ремонт бессмыслен. Реальность: корень в грунтах и дренировании. В Крыму и при реконструкции бассейна в Майкопе работают связкой: периметральный дренаж, инъекционная стабилизация основания, XPS по бортам, монолитные накладки на ребра, закладные AISI 316. На объекте в Майкопе 12×5 м, 16 лет: подрезали контур, уложили дренаж, переустроили бортовой камень — терраса осталась.

Где еще выгоднее: крытые чаши в частных домах. Есть доступ через техподполье, отделка помещений не страдает, инженерные комнаты остаются. Для тех, кто сравнивает строительство и реконструкцию бассейнов, критерий простой: бетон держит форму, основание стабильно — проекту реконструкции бассейна есть смысл. В Краснодаре, Ростове-на-Дону и Крыму критично не терять сезон; в этих сценариях реконструкцию бассейна выбирают чаще, потому что решают узлы без перепланировок и новых разрешений. Это и есть практическая выгода: минимум демонтажа, работа очередями и использование существующих камер и колодцев.

Региональная специфика Юга: качество воды, климат и сезонность в Краснодаре, Ростове и Крыму

На Юге работа очередями без новых разрешений особенно эффективна: климат и вода требуют узкой настройки. В проекте реконструкции бассейна мы корректируем узлы под три сценария — жаркая Кубань, ветреный Дон, морской аэрозоль Крыма — и получаем экономию за счёт адаптации, а не переделки с нуля.

Краснодар и край

  • До: высокая карбонатная жёсткость, перегрев чаши, испарение и пыль. Песчаная фильтрозагрузка заиливается, ручное хлорирование, бортики в известковом налёте.
  • После: выполняя реконструкцию бассейна, меняем загрузку на стеклянную, ставим блок коагуляции и умягчения перед станцией, автомат по pH/ORP, ламельную крышку и ветрозащиту. Налёт уходит, промывки реже, вода держит параметр даже в пик жары.

Отдельный кейс — реконструкция бассейна в Майкопе: артезианская вода с железом. Добавляем аэрацию и фильтр-обезжелезиватель, иначе краснеют швы и растёт расход реагентов.

Ростов-на-Дону

  • До: степной ветер гонит пыль в скиммеры, узкие переливные лотки забиваются, песок летит в чашу, насосы таскают грязь, частая ручная чистка.
  • После: перепрофилируем гидравлику — расширяем перелив до 180 мм с горизонтальной решёткой, ставим внешний грязеуловитель и циклон на всасывании, картриджный предфильтр, усиливаем крепления лотков. Зеркало остаётся чистым даже при шквале, обслуживание переходит в регламентный режим.

Для объектов на открытых террасах комбинируем строительство и реконструкцию бассейнов: ветровые экраны, повышенная высота бортов, направляющие для покрытий — меньше заносов, стабильный уровень.

Крым

  • До: морской аэрозоль и солёные туманы, жёсткие источники. Нержавейка 304 темнеет, теплообменники корродируют, швы мозаики выгорают.
  • После: применяем солестойкие узлы — AISI 316L, титановый теплообменник, EPDM по гидравлике, магниевые аноды на металлических связках, эпоксидные затирки с УФ-стабилизатором. Добавляем павильон или поликарбонатную крышу — меньше соляного налёта и конденсата, дольше ресурс.

Сезонность: у отелей пик — май–сентябрь, зимой нужна консервация без слива. В реконструкцию бассейна закладываем зимний цикл — редкие протоки, антифриз на уличных линиях, инверторные теплонасосы для межсезонья, автоматика снижает режим без остановки циркуляции.

СИВАС адаптирует инженерные решения под регион и объект — смета, оборудование, гарантия, сервис. Консультация и расчёт: +7 (900) 278-02-00.

Чеклист решения: 12 шагов реконструкции бассейна, сроки и ориентировочная смета

Продолжаем практикой: считаем CAPEX, простои и возврат инвестиций при реконструкции бассейна без лишних работ.

  1. Обследование: нивелир, термография, опрессовка. 2–4 дня, 80–150 тыс.
  2. Предпроект и смета в трёх вариантах. 5–7 дней, стоимость засчитываем в контракт.
  3. Проект и ППР. 10–15 дней, 120–250 тыс.
  4. Вскрытие, демонтаж отделки и труб. 3–5 дней, 60–120 тыс.
  5. Усиление чаши и швов, инъектирование. 4–7 дней, 150–400 тыс.
  6. Гидроизоляция ЦП+эластомер. 3–4 дня, 120–250 тыс.
  7. Отделка: ПВХ‑лайнер 1,5 мм 4–6 тыс/м² или мозаика 12–18 тыс/м²; 2–6 дней.
  8. Машзал: фильтр, насос, клапан, УФ/озон, дозирование. 1–2 дня, 300–800 тыс.
  9. Теплонасос 12–16 кВт. 220–350 тыс; экономия энергии 30–40%.
  10. Трассы и обвязка ПВХ‑U/PP‑R. 2–4 дня, 80–160 тыс.
  11. ПНР, химбаланс, обучение. 1–2 дня, 20–40 тыс.
  12. Паспорт, гарантия, сервисный график. 1 день, без простоев.

Срок по комплексу работ: 3–6 недель в межсезонье, без длительного закрытия. Для чаши 8×4×1,5 м (~50 м² отделки) ориентир по бюджету: реконструкция — 1,6–3,2 млн; новый бетонный бассейн с отделкой — 3,8–5,5 млн. Разница по CAPEX — 2,0–2,3 млн и минус 4–8 недель по сроку.

Экономика на цифрах. Коммерческий объект с выручкой 60 тыс/сутки: сокращение простоя на 40 дней — сохранённые 2,4 млн. Операционные после модернизации: теплопотери −25–35%, реагенты −15–25% — экономия 120–180 тыс/год для указанного объёма. Окупаемость вложений в реконструкцию бассейна — 8–18 месяцев за счёт меньшего CAPEX и сниженных OPEX.

Пример расчёта для ЮФО: реконструкция бассейна в Майкопе с теми же габаритами — смета 2,1 млн, календарь 24 дня; новое строительство — 4,6 млн и 12 недель. В сезонный пик разница по кассе перекрывает разницу по вложениям.

Итоговый выбор. Когда нужен быстрый возврат и контроль бюджета, реконструкция плавательных бассейнов выигрывает у строительства с нуля. При строительстве и реконструкции бассейнов держим резерв материалов на складе Юга — это снижает риск срыва сроков и фиксирует смету на этапе контракта.

Акция
3D Дизайн-проект
в подарок!
При заключении договора на строительство мы бесплатно разработаем детальный архитектурный проект и визуализацию вашей будущей зоны комфорта.
За 3 дня
Гарантия
Получить расчёт
Оставьте заявку — перезвоним в течение 15 минут
Введите корректный номер телефона
Или напишите:

Часто задаваемые вопросы

Как понять, что выгоднее: запускать реконструкцию бассейна или закладывать новый объект?

Сохраняем старую чашу, если геометрия устраивает, нет тотальной коррозии арматуры и сквозных трещин, а дефекты локальные (швы, вводы, облицовка). В этих условиях выгодно делать реконструкцию бассейна: заменить гидроизоляцию, облицовку и инженерку, чем строить новый — особенно для бетонных чаш 10–20 лет в частных домах и отелях с ограниченной площадкой.

Как точно найти источник проблем: протечки по швам, осадка чаши, слабая фильтрация?

Течи ищем красителем по швам и закладным, опрессовкой контуров с заглушками и камерой в трубопроводах; уровень контролируем логгером 24–48 часов. Осадку подтверждаем нивелировкой по реперам и трещиномерами, по фильтрации смотрим перепад давления на фильтрах, время восстановления прозрачности и состояние загрузки.

Как посчитать TCO и окупаемость реконструкции бассейна на практике?

Сложите CAPEX проекта реконструкции бассейна и прогноз OPEX на срок службы (энергия, химия, вода, сервис, простои) и сравните с новым строительством с теми же параметрами. Окупаемость считайте как CAPEX/годовая экономия по счетам после апгрейдов (тепловой насос, частотные насосы, теплоизоляция, автоматика). В смете отдельно учтите демонтаж, ремонт трещин и вводов, гидроизоляцию, облицовку/лайнер, замену фильтров и насосов, автоматику и пусконаладку.

Чем ремонт чаши с модернизацией отличается от строительства с нуля по срокам и рискам?

Капремонт использует существующую чашу и сети, меньше земляных работ и согласований, простои бассейна короче. Новое строительство требует котлована, новой плиты, геологии и подключения сетей, выше риски по грунтовым водам и осадке. По бюджету капремонт дешевле при годной чаше за счет сохранения конструкций и коммуникаций.

Какие апгрейды дают максимальную отдачу при реконструкции бассейна?

Гидроизоляция: двухкомпонентные цементные составы с кристаллизацией плюс ПВХ‑лайнер 1,5 мм на геотекстиле быстро убирают течи и обновляют чашу. Энергия: инверторный тепловой насос, частотные насосы, теплоизоляция труб и солярная крышка снижают затраты. Вода и сервис: автоматическое дозирование pH/ORP, УФ/озон и стеклянная загрузка фильтров уменьшают расход химии и частоту промывок.

Что учесть в проекте реконструкции бассейна для южных регионов — Краснодар, Ростов, Крым?

Жесткая вода и высокие TDS — закладывайте умягчение/антискейл, устойчивые к накипи теплообменники и лайнер с UV‑стабилизацией. Морской воздух и ветер — выбирайте закладные и крепеж из AISI 316, ставьте ветровые барьеры и ролету для уличных чаш. Сезонность — инверторный тепловой насос и автоматика поддержат межсезонье, узлы зимней консервации упростят остановку.

Из каких шагов состоит типовой проект реконструкции бассейна и сколько по времени и бюджету закладывать?

Шаги: обследование (визуал, нивелир, опрессовка контуров), проект реконструкции бассейна, демонтаж облицовки и труб, ремонт трещин (расшивка, инъектирование), новая гидроизоляция, облицовка/лайнер, замена оборудования, обвязка, автоматика, пусконаладка. По времени узкие места — сушка/полимеризация гидроизоляции и облицовка; монтаж в машинном зале ведем параллельно. Ориентировочную смету собирайте тремя корзинами: конструкции (чаша/облицовка), инженерия (фильтрация/отопление/АСУ), общестрой и ПНР — доли определяйте по дефектам и объему работ.

Реконструкция выгодна, когда чаша несёт без вопросов: нет сквозных трещин, геометрия в допуске, проблемы локальные. В работе используем инъектирование холодных швов полиуретаном, восстанавливаем гидроизоляцию полимерцементом, меняем отделку на ПВХ‑лайнер 1,5 мм или мозаику на эластичном клею, обновляем закладные и гидравлику. Снос имеет смысл при системных дефектах основания, значительной осадке, отсутствии дренажа и высоком УГВ.

Смысл — считать полную стоимость владения на 5–10 лет: энергия, химия, сервис, простои. Практика: замена песочной загрузки на стеклянную, частотный насос, теплонасос с COP>4 и автоматика pH/ORP снижают расходы и стабилизируют воду. Для Юга (Краснодар, Ростов, Крым): жёсткая вода даёт накипь — закладывайте антинакипь или умягчение; для улицы добавляйте крышку и ветрозащиту, чтобы уменьшить испарение и теплопотери.

  • Диагностика: нивелировка чаши, опрессовка контуров, трассировка утечек, эндоскопия закладных.
  • Гидроизоляция и отделка: инъекции швов, полимерцемент, ПВХ‑лайнер с геотекстилем; мозаика — только на деформируемых клеях.
  • Инженерия: частотный привод насоса, теплонасос, автоматический pH/ORP; УФ/озон — как помощник хлору.
  • Риски: без дренажа и разгрузки гидростатики новый лайнер не спасёт; сначала решайте грунтовые воды.

Пройдите чек‑лист: осмотр, диагностика, расчёт TCO, сравнение сценариев. Если критических дефектов нет — выбирайте реконструкцию бассейна и планируйте работы в межсезонье, чтобы сократить простой.

Василихин Денис

Василихин Денис

Генеральный Директор

Василихин Денис — генеральный директор с 15+ годами практики в строительстве и реконструкции общественных и частных бассейнов.
